水性聚氨酯地坪
適用范圍:特別適合在食品衛生,化學品腐蝕,高溫溫?zé)?,水浸濕滑,低溫冷凍,重載荷強沖擊的極端工業環境下使用。水性綠色,低碳環保。聚氨酯砂漿地坪系統,具備優良的抗化學腐蝕性能、抗重沖擊和熱沖擊,適用于各種要求極為嚴苛的特殊性能的環境。
主要分為:聚氨酯砂漿自流平、聚氨酯砂漿防滑地坪、聚氨酯耐高溫地坪、聚氨酯砂漿平涂地坪。
適用范圍
◇食品業,調味品業,肉、魚和家禽加工處理區域
◇乳制品廠、奶酪和牛奶加工
◇冷凍室、冷凍裝置、冰箱與冷藏設備區域
◇制藥廠、重型工業化工
性能特點
◇無溶劑、環保型材料
◇耐高溫、超強的耐化學腐蝕性
◇優良的抗沖擊性與防滑性
◇密實性強具有超強的反滲透性
◇可以濕作業、固化時間短
系統特征
◇水性、實色,亮光;
◇厚度2-6mm;
◇一般使用年限為4-8年。
基礎要求
1、對新澆鑄水泥混凝土地坪的要求
◇水泥混凝土面層厚度應不小于20cm或按設計要求。
◇水泥混凝土面層強度等級應不小于C25。
◇水泥混凝土面層表面平整度應不大于4mm。(用2米靠尺和楔形塞尺檢查)
◇面層與基層應結合牢固、無空鼓、裂紋。(用小錘輕擊檢查??展拿娣e應不大于400c㎡)
◇面層表面應抹平(初凝前)壓光(終凝前)。
◇基層中應做防水隔離層。并做蓄水檢驗。(蓄水深度20-30mm,24小時內無滲漏為合格)
◇地坪應切割伸縮縫。縱向間距不大于6米,橫向間距不大于12米,或按設計要求。切割縫內無需放填充物(瀝青等)由我們來處理。
◇面層表面不應有裂縫、脫皮、麻面、起砂等缺陷。
◇水泥混凝土地坪澆鑄應在常溫下養護,在濕潤的條件下硬化。養護期應不小于28天,并使地面含水率不大于8%。
2、混凝土基層的處理
◇混凝土基層的養護:對于現澆混凝土地坪,要求養護28d后才能施工。
◇地坪的處理:建議采用拋丸機進行表面拋丸處理或打磨機進行打磨,然后清除表面的灰塵、浮渣;
◇地坪缺陷的修補:孔洞、缺陷可以采用膩子進行修補,裂縫可以采用密封膠進行修補;
◇混凝土封閉底漆施工:將修補后的混凝土表面清掃干凈,噴涂或刷涂1~2道聚氨酯材料封閉底漆。
3、使用拋丸機對地坪進行表面處理。
要求:徹底清除地坪表面的浮砂、浮土、麻面,殘留物處理積水并使之干燥,處理掉影響平整度的突出物。并清掃干凈至無明顯顆粒。地坪表面處理完后,需嚴格控制進出人員,非工作人員嚴禁進出管制區域。(下述各道工序均同此控制)。
施工工藝
1、聚氨酯滲透封閉層﹙底涂層﹚處理
◇使用聚氨酯材料對經拋丸并清理干凈的地坪進行滲透封閉處理。視地坪起砂情況,滲透處理1~2遍。
◇將聚氨酯材料用滾筒進行滾涂施工。要求涂刷均勻,不得有漏底及漏涂現象。待其表面干燥固化后進行下道工序操作。
2、施工縫處理
◇先徹底清除施工縫間填嵌的瀝青膠泥。(如有的話)
◇徹底清除施工縫間的雜物,直至無明顯顆粒、無瀝青膠泥殘留物。并用聚氨酯材料對施工縫兩側表面涂復至不漏底。
◇使用無溶劑聚氨酯材料與骨料按規定比例攪拌均勻后作膩子,對施工縫進行同一方向填嵌施工。
◇填嵌工藝按施工縫的切割深度,需進行多次施工。第一次填嵌深度約為施工縫深度的1/2,待其固化后再進行第二次填嵌,其深度為距地坪表面下凹約2mm左右。待其固化后再進行第三次填嵌,第三次填嵌至與原地坪基本平整或略高出一點即可。待其固化并打磨平整后進行下道工序操作。
3、聚氨酯中涂層施工
◇使用中涂層材料作主材,石英砂作輔料,混合后作膩子,對地坪作滿批刮施工4遍。
要求:施工前計算材料的使用量,依照施工方向及區域選定材料攪拌區和材料配置。先將中涂層A組份攪拌均勻,不使色漿沉底,然后將A、B組份按規定配比混合并充分?jǐn)嚢杈鶆?,再按?guī)定比例的輔料緩慢加入,并同時用攪拌槍充分?jǐn)嚢杈鶆?,用批刀或刮板進行滿批刮操作。批刮要求按定額用料,厚薄均勻,無明顯批痕。使地坪表面無明顯裂縫、凹坑等現象。地坪大面上應保持平整。最后一遍底涂層干燥后應打磨平整,修補局部缺陷部位及清理浮塵、砂粒等。并須用吸塵器吸干凈至無顆粒后才能進行下道工序操作。
4、聚氨酯面涂層施工
◇使用面涂層材料進行面涂層施工,面涂層施工2遍。
要求:施工前計算材料的使用量,依照施工方向及區域選定材料攪拌區和材料配置。先將面涂層A組份攪拌均勻,不使色漿沉底,然后將A、B組份按規定配比混合并用攪拌槍充分?jǐn)嚢杈鶆?,用滾筒(用不掉毛的或經處理過的)進行滾涂操作。第一遍面涂干燥后,應對其表面打磨平整并修補局部缺陷部位后才能上第二遍面涂。要求滾涂顏色均勻,刷紋通順,無漏涂、漏底現象。并應盡量減少施工結合縫及顆粒。攪拌后的材料應在規定時間內涂布完畢,并注意前后組份材料的銜接,滾涂時發現有雜質應立即去除。大面積施工時,每個施工區域應盡量一次滾涂完,防止出現色差現象。大氣濕度超過80%時不得上面涂。
5、涂層保養期
◇面涂層施工結束后應固化保養不少于24小時才能行走人。(嚴禁拖、拉物品)保養7天后才能承重正常使用。

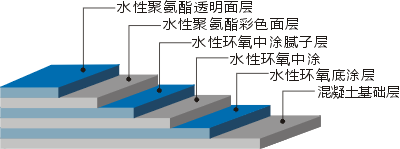

工藝圖示
